Projekt

GKB OL-Montage Abschnitt 4

Die Fundierungsarbeiten im Abschnitt 04 (Bahnhof Wettmannstätten bis Bahnhof Wies-Eibiswald) wurden bereits 2022 begonnen und ein Großteil der Arbeiten konnte bereits abgeschlossen werden.

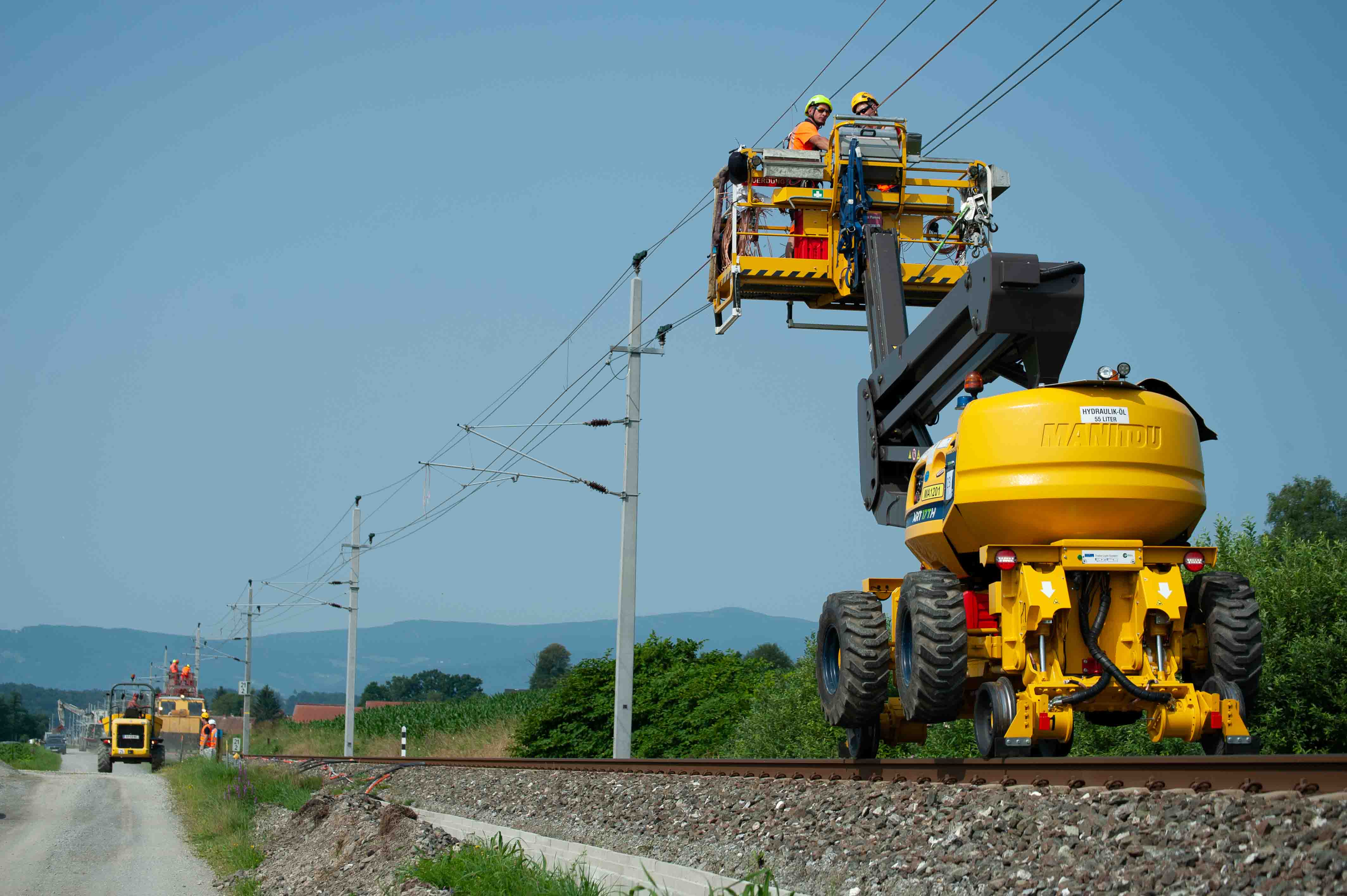

Der Streckenabschnitt mit einer Länge von rund 33 Kilometern soll mit einer Oberleitungsanlage ausgerüstet werden. In diesem Abschnitt wird EUROPTEN in etwa 47 Kilometer Kettenwerk der Oberleitungstype 1.2 sowie 3 Kilometer der Oberleitungstype 1.1 verbauen.

Der Großteil der Vormontagearbeiten begann im April 2023 und wurde im Juni 2023 abgeschlossen. In der Sommersperre 2023 finden die Hauptarbeiten an der Oberleitungsanlage statt, wobei ein Großteil des Abschnitts 04 fertiggestellt wird.

Die Fertigstellung des Abschnitts 04 ist Ende 2024 geplant.

Projektkennzahlen

Projektbereich

Fahrleitung AT/CH/SI


Projektstart

04.2023


Projektende

12.2024


Auftraggeber

Graz -Köflacher Bahn und Busbetrieb GmbH


Kennzahlen

3 km Kettenwerk Type 1.1
47 km Kettenwerk Type 1.2
90 km Leitung- und Rückleiter 200 t Armaturen
1.100 Stk Ausleger

Kontakt

Gerald Ulrich

Geschäftsbereichsleiter
